EPC vs EPCM: какую модель управления выбрать заказчику промышленного объекта

EPC — это «коробочка под ключ» с фиксированной ценой и сроком. EPCM — управленческий контракт, где исполнитель координирует множество субподрядчиков от имени заказчика. Выбор между ними определяет не «как удобнее», а кто несёт риск удорожаний и просрочек, кто отвечает за качество и сколько объект будет реально стоить через два года. Разбираем обе модели на цифрах, рисках и сценариях из российской практики 2026 года.

«Сделайте мне EPC, чтобы я не вникал» — частая фраза заказчика в первый месяц переговоров. К третьему месяцу она звучит уже как «давайте EPCM, я хочу видеть детализацию». К полугоду — «нанимаем технического заказчика и идём с генподрядом». Между этими тремя моделями — три разных распределения риска, три разные кривые расходов и три разных уровня требований к собственной команде. Универсального ответа нет. Есть подходящий ответ для конкретной ситуации.

§ Что такое EPC и EPCM

Схематичное сравнение: слева единый блок EPC, справа множество связанных блоков EPCM

EPC (Engineering, Procurement, Construction) — это контракт «под ключ». Один исполнитель отвечает за инжиниринг, поставки и строительство, фиксирует общую стоимость и срок завершения. Заказчик платит обычно частями по вехам и получает на выходе работающий объект. Классическая референсная форма — FIDIC Silver Book.

EPCM (Engineering, Procurement, Construction Management) — это управленческий контракт. EPCM-исполнитель проектирует, организует закупки и управляет строительством, но контракты на материалы и работы заключает сам заказчик. EPCM получает фиксированный gross management fee + reimbursable cost. Никакой единой стоимости объекта в начале — она формируется в процессе.

Разница не в названии, а в структуре риска:

  • В EPC риск удорожаний и срыва сроков несёт подрядчик. За это он закладывает 12–25% «contingency» в цену.
  • В EPCM риск несёт заказчик. За это он экономит ту самую premium-составляющую, но платит ей ценой ежедневного управления.

§ EPC: предсказуемость за деньги

Фиксированный контракт на тёмном столе с печатью и пером

EPC-контракт привлекателен фиксированной ценой и сроком — это то, что любят инвесторы, банки и владельцы. Базовая структура:

  • Заказчик передаёт исполнителю техническое задание и базовый ТЭП (объёмно-планировочные требования);
  • Исполнитель проектирует, закупает оборудование, нанимает субподрядчиков и сдаёт готовый объект;
  • Платежи идут по вехам: 10–15% аванса, далее по достижению этапов, остаток — после ввода;
  • Срок и цена фиксированы; любое изменение со стороны заказчика оформляется через Change Order и оплачивается отдельно.

Главное достоинство EPC — передача риска. Если подрядчик ошибся в смете на 200 миллионов рублей, это его проблема, а не заказчика. Если стройка задержалась на 4 месяца — это его liquidated damages по договору.

Но за это заказчик платит. Подрядчик закладывает в цену:

  • Маржа на инжиниринг — 8–12%;
  • Маржа на стройку — 7–15%;
  • Contingency — 10–20% на риски удорожаний;
  • Профит сверху — 5–10%.

В сумме премия EPC над «голой» себестоимостью — 25–45%. Это плата за предсказуемость.

§ EPCM: гибкость за управление

Стена с напечатанными графиками и Gantt-диаграммами, руководитель указывает маркером на одну строку

EPCM-контракт устроен иначе. Это коммерчески более прозрачная и более рисковая для заказчика модель. Структура:

  • Заказчик нанимает EPCM-компанию как профессионального координатора;
  • EPCM проектирует объект (или нанимает проектировщика по заданию заказчика);
  • EPCM управляет тендерами на поставки и СМР, но контракты подписывает заказчик;
  • EPCM координирует строительство, осуществляет техконтроль, ведёт график, согласует исполнительную документацию;
  • EPCM получает управленческое вознаграждение (обычно 4–10% от стройки) + reimbursable расходы;
  • Заказчик платит реальные счета субподрядчиков напрямую, без надбавки.

Главное достоинство — прозрачность экономики. Заказчик видит каждую закупку, каждый тендер, каждый счёт. Удорожаний «в кубе» нет — есть только реальные удорожания самой стройки. Гибкость огромная: технологию можно менять до самого пуска.

Но цена этой гибкости — внутренние компетенции заказчика. Без сильного технического заказчика и опытного финансового контроля EPCM-проект расползается. Решения принимаются медленно, тендеры затягиваются, изменения не сводятся к итогу.

§ Сравнение по сути

Горизонтальные столбцы сравнения профилей EPC и EPCM по жёсткости охвата и длительности

Удобная таблица для быстрого сопоставления:

ПараметрEPCEPCM
ЦенаФиксированная (lump-sum)Open-book + management fee
СрокФиксированныйЦелевой, может смещаться
Риск удорожанийНа подрядчикеНа заказчике
Прозрачность сметНизкая (cost не раскрывается)Высокая (счета напрямую)
Гибкость в измененияхНизкая (через Change Order, дорого)Высокая (изменения интегрируются)
Требования к команде заказчикаСредниеВысокие
Подходит дляТиповых объектов, кредитных проектовСложных, многоэтапных, технологически меняющихся
Маржа исполнителя15–25%4–10%
Время на подготовку контракта6–9 месяцев3–5 месяцев

§ Когда нужен EPC

Стальная конструкция фермы поднимается башенным краном на фоне сумеречного неба

EPC оправдан, когда:

  1. Объект типовой или повторяемый. Складской комплекс класса А, ТЭЦ малой мощности, насосная станция, типовой пищевой цех. Подрядчик умеет это считать и закладывает разумный contingency.
  2. Заказчик кредитуется или привлекает инвестора. Банк хочет видеть фиксированную стоимость и сроки. EPC — это то, что финансовая структура умеет анализировать.
  3. Внутренняя команда заказчика слаба. Если технического заказчика толком нет, EPCM-проект развалится. EPC переносит управление на профессионалов, у которых есть свой штат, опыт и процессы.
  4. Требования к технологии устоявшиеся. Если оборудование, технология и компоновка определены ещё до тендера, EPC-подрядчик может корректно зафиксировать цену.
  5. Сроки критичны. Жёсткий liquidated damages в EPC-контракте — лучшая мотивация подрядчика держать график.

Условия успешного EPC:

  • Подробное ТЗ на 200–500 страниц с чертежами AR-стадии и техническими параметрами;
  • Сильный квалификационный отбор подрядчиков (фин. устойчивость, опыт сопоставимых объектов, наличие проектной команды);
  • Чёткие критерии приёмки по каждой работе и узлу;
  • Performance bond на 5–10% от стоимости контракта.

§ Когда нужен EPCM

Цветовая схема распределения риска: левая колонка — EPC, правая — EPCM, разными оттенками

EPCM оправдан, когда:

  1. Технология ещё меняется. Новое производство, исследовательский цех, объект с импортным оборудованием — здесь любая фиксация цены превращается в фикцию.
  2. Бюджет не финален. Если проектное финансирование подбирается постепенно, EPCM позволяет масштабировать стройку по мере поступления денег.
  3. У заказчика сильная команда. Технический заказчик, финансовый контролёр, проектный директор — если эта связка работает, EPCM даёт значительную экономию.
  4. Объект уникальный. Завод по специальной технологии, тяжёлая металлургия, фармацевтика с особыми требованиями к чистоте, ЦОД на специфичной площадке.
  5. Заказчик хочет влиять на каждое решение. Это уже не вопрос экономики, а вопрос культуры управления.

Условия успешного EPCM:

  • Опытный EPCM-партнёр с собственным штатом инженеров, закупщиков, контролёров;
  • Сильный технический заказчик на стороне Owner — без него EPCM «бесхозный»;
  • Open-book принцип — все счета и тендеры показываются заказчику;
  • Прозрачные KPI для EPCM по срокам, бюджету, качеству;
  • Эскалация решений — кто и в какой срок принимает изменения.

§ Структура контракта EPC

Структурная диаграмма EPC: единый блок подрядчика разветвляется на инжиниринг, закупки, строительство

EPC-контракт — это объёмный документ. Минимальный состав:

  • Преамбула, определения;
  • Объём работ (Scope of Work) и ТЗ как приложение;
  • Цена и порядок оплаты (вехи);
  • Сроки и график (Programme);
  • Гарантии и качество (Performance Tests);
  • Change Order procedure;
  • Liquidated damages за просрочку;
  • Performance bond и страхование;
  • Force majeure;
  • Разрешение споров (арбитраж);
  • Передача рисков и право собственности;
  • Передача документации и обучение персонала.

Самая больная часть — Change Order. Заказчик неизбежно будет хотеть изменений (новое оборудование, поправки в технологии, замена материалов). Каждое такое изменение в EPC оформляется отдельно, и подрядчик закладывает в них собственную маржу 25–40%. Поэтому хорошие EPC-проекты те, где Change Orders сводятся к минимуму.

§ Структура контракта EPCM

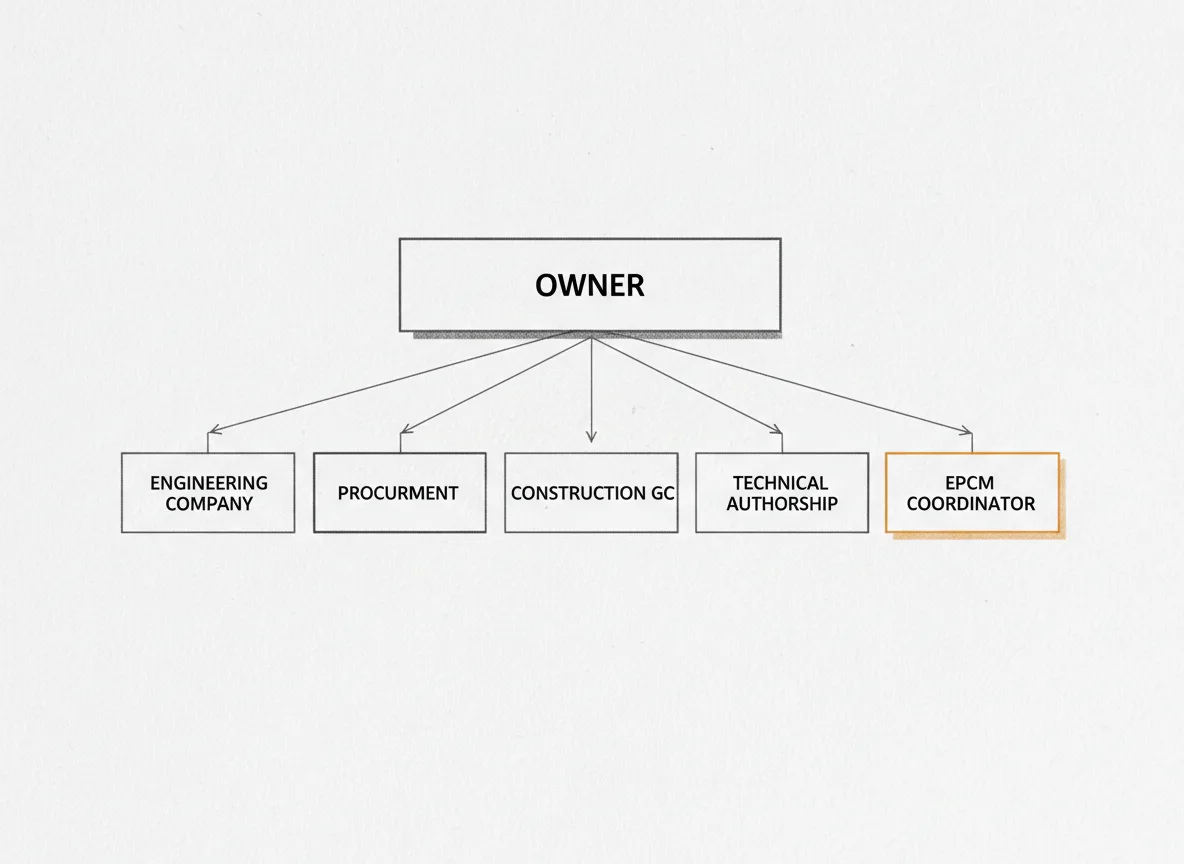

Структурная диаграмма EPCM: заказчик в центре, EPCM-координатор и сеть субподрядчиков

EPCM-контракт устроен проще на бумаге, но требует более глубокого регулирования отношений:

  • Услуги EPCM (проектирование, управление закупками, управление СМР);
  • Cost-reimbursement principles (open-book);
  • Management fee — структура и расчёт;
  • KPI и бонусы/штрафы;
  • Полномочия EPCM по тендерам;
  • Согласование изменений с заказчиком;
  • Передача документации;
  • Ответственность EPCM (обычно ограничена pro-rata фактически заработанной маржей).

Принципиальное отличие: EPCM не несёт солидарной ответственности за стройку. Если субподрядчик завалил работу, EPCM управляет процессом замены, но не отвечает деньгами за чужой брак. Это нужно понимать заранее.

§ Где экономика расходится

Распечатка структуры стоимости и калькулятор на письменном столе

Сравним «голую» себестоимость условного промобъекта на 2,5 млрд руб. в обеих моделях:

СтатьяEPCEPCM
Себестоимость работ и материалов1,80 млрд1,80 млрд
Маржа исполнителя0,28 млрд (15%)0,12 млрд (6%)
Contingency у исполнителя0,32 млрд (12%)0
Прибыль исполнителя0,10 млрд0
Итого подрядчику2,50 млрд1,92 млрд
Затраты заказчика на команду0,05 млрд0,15 млрд
Резерв заказчика на риски0,10 млрд0,40 млрд
Итого total cost для заказчика2,65 млрд2,47 млрд

EPCM экономит ~7% при условии, что заказчик удержал контроль над рисками. Если в процессе случился перерасход на 20–25% — EPCM становится дороже EPC. Поэтому выбор модели — это не только экономика, но и оценка собственной зрелости в управлении.

§ Документы и их объём

Два контракта на столе: слева тоньше, справа толще с большим количеством закладок

В EPC заказчик подписывает один большой договор и серию дополнений на Change Orders. Объём бумаг — 300–800 страниц для среднего объекта.

В EPCM:

  • Договор с EPCM (150–300 страниц);
  • Каждый отдельный договор с проектировщиком, поставщиками оборудования (по 50–150 страниц каждый);
  • Договоры на СМР по пакетам — обычно 5–15 отдельных контрактов;
  • Договоры на инженерные сети — отдельно;
  • Договоры на технадзор, авторский надзор, лабораторию.

Суммарно — 2 000–6 000 страниц контрактной документации. Это и есть «цена прозрачности».

§ Технический заказчик в обеих моделях

Технический заказчик в каске и сигнальном жилете проверяет бетонные работы на стройплощадке с планшетом

Технический заказчик нужен в обоих случаях, но играет разные роли:

  • В EPC технический заказчик защищает интересы Owner перед подрядчиком: проверяет соответствие ТЗ, принимает работы, контролирует Change Orders, ведёт исполнительную документацию.
  • В EPCM технический заказчик — это часть собственной команды Owner. Он работает в связке с EPCM, дублирует ключевые проверки, контролирует тендеры и счета.

Стоимость технического заказчика — обычно 1,5–3,5% от стройки. Для EPC это разумные накладные расходы; для EPCM — необходимая инвестиция в контроль.

§ Когда ни EPC, ни EPCM не подходит

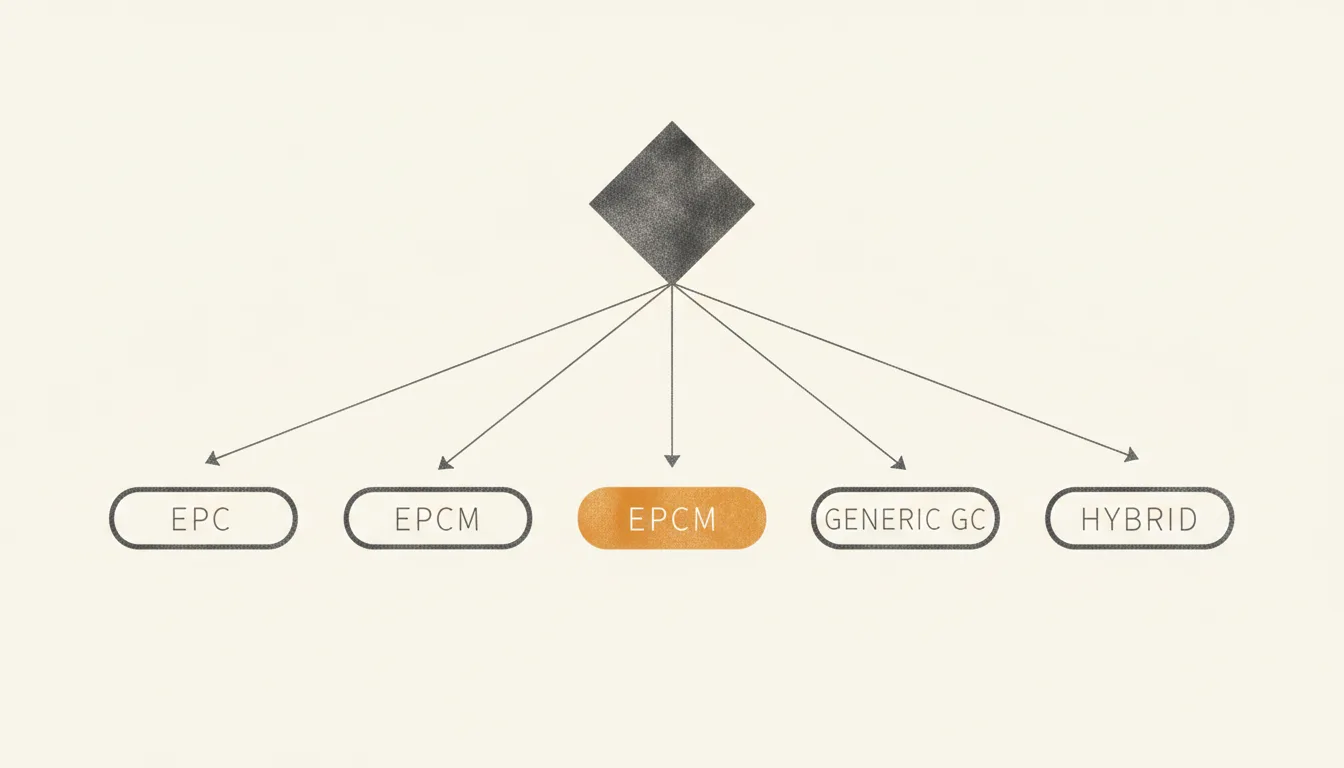

Дерево решения по выбору модели управления с четырьмя ветвями

Третий распространённый вариант — классический генподряд + строительный контроль + авторский надзор + ОКС (отдел капитального строительства) заказчика. Это «русская модель», где заказчик сам управляет проектом через свой ОКС, нанимает проектировщика, торгует генподряд, осуществляет техконтроль.

Эта модель работает, когда:

  • У заказчика большой собственный штат строителей и инженеров (характерно для крупных промышленных групп с большой инвестпрограммой);
  • Стройки типовые и повторяющиеся;
  • Бюджет жёстко контролируется на госуровне;
  • Региональная специфика требует местного контроля.

Четвёртая модель — PMC (Project Management Consultancy). Это «лёгкий EPCM»: консультант помогает заказчику управлять, но контракты на стройку заключает классический генподряд. Подходит для проектов, где заказчик хочет внешнюю экспертизу, но не готов передавать управление целиком.

§ Готовый объект — кто что получает

Готовый промышленный объект с освещёнными окнами в сумерках

На выходе из EPC заказчик получает:

  • Работающий объект с протоколом Performance Tests;
  • Исполнительную документацию по альбомам;
  • Гарантию на работы (обычно 12–24 месяца) и на оборудование;
  • Обученный персонал;
  • Передачу прав на проектную документацию.

На выходе из EPCM:

  • То же самое, но расходы на каждый узел задокументированы и доступны заказчику навсегда. Это полезно для будущего обслуживания и реконструкции.
  • Гарантии действуют от каждого субподрядчика отдельно.

Эта разница важна для долгосрочной эксплуатации: в EPCM-проекте через 10 лет проще делать капитальный ремонт, потому что вся история закупок и решений сохранена.

§ Итоговый алгоритм выбора

Аэрофотосъёмка промышленной стройки на завершающей стадии с готовыми зданиями и подъездными путями

Практический чек-лист:

  1. Сколько у вас собственной экспертизы? Если технический заказчик слаб — EPC. Если сильный — EPCM возможен.
  2. Насколько финализирована технология? Типовая, повторяемая — EPC. Меняется, специфичная — EPCM.
  3. Кто финансирует проект? Банк, выпуск облигаций, инвестор — EPC даёт предсказуемость. Собственный CAPEX — EPCM экономит.
  4. Сроки критичны? Жёсткие пеналти в EPC дисциплинируют. Но и в EPCM сильный PM держит график.
  5. Сколько изменений ожидаете? Минимум — EPC. Десятки и сотни — EPCM.

EPC — это контракт, в котором заказчик платит за «не думать». EPCM — это контракт, в котором заказчик платит за «думать, но с профессиональным помощником». Третий вариант — «думать самому» через ОКС и генподряд. Все три имеют право на жизнь. Беда начинается, когда заказчик выбирает EPC за предсказуемость, но потом начинает менять решения каждый месяц, превращая фиксированный контракт в ад Change Orders.

Михаил Орлов, выпускающий редактор ГХ·Строй, инженер-строитель
  1. FIDIC Silver Book — Conditions of Contract for EPC/Turnkey Projects, 2nd EditionFIDIC · 2017
  2. Градостроительный кодекс РФ, ст. 53 «Строительный контроль»Официальный портал правовой информации · 2024
  3. Постановление Правительства РФ № 468 «О порядке проведения строительного контроля»Правительство РФ · 2010-06-21
  4. СП 48.13330.2019 «Организация строительства»Минстрой России · 2020
  5. Аналитика рынка EPC/EPCM-контрактов в России 2024–2025Институт развития строительной отрасли · 2025
  6. Стандарт PMI PMBOK Guide, 7-е изданиеProject Management Institute · 2021
247 читателей сочли материал полезным

Комментарии модерируются редакцией. После публикации они появляются под статьёй и в Schema.org-разметке материала.

  1. Лучший разбор за последний год. У нас за 12 лет было 7 проектов: 3 EPC, 3 EPCM и 1 «гибрид» (PMC). EPC дал предсказуемость в двух случаях из трёх — в третьем подрядчик банкротился на 70% готовности, и мы переходили в свой генподряд. EPCM — два проекта в срок, один из-за слабого PM растянулся на 14 месяцев.

  2. Точная фраза: «EPCM — это не дешевле EPC, это другая структура риска». Многие заказчики ищут в EPCM экономию и сильно разочаровываются. Реальный выигрыш EPCM — гибкость и контроль, не цена.

  3. Спасибо за блок про PMC — про эту модель часто забывают. У нас она работает на двух текущих кампусах: технический заказчик не строит сам, не управляет деньгами, но фактически держит проект на качестве и сроках. Особенно хорошо для иностранных бенефициаров.
