[ ЦОД ]

Tier III ЦОД: что это значит, как сертифицироваться и сколько стоит

Tier III — статус «concurrent maintainability»: возможность обслуживать инфраструктуру без остановки IT-нагрузки. Стандарт Uptime Institute задаёт 99,982% годовой доступности. Разбираем требования, путь сертификации, инженерные решения и экономику Tier III для российского ЦОД 2026 года.

Tier III — формальная классификация надёжности ЦОД по стандарту Uptime Institute. Задаёт конкретные технические требования: резервирование, доступность, ремонтопригодность без остановки. В мировой и российской практике Tier III — базовый уровень для коммерческих ЦОД и большинства корпоративных. Tier IV — для критичных финансовых, военных, ядерных. Tier I и II — для второстепенных нагрузок.

§ Иерархия Tier

Четыре уровня Tier I-IV возрастающей сложности
  • Tier I — одна цепь, доступность 99,671% (28 часов простоя в год).
  • Tier II — резервированные компоненты, 99,741% (22 часа).
  • Tier III — concurrent maintainability, 99,982% (1,6 часа).
  • Tier IV — fault tolerance 2N+1, 99,995% (26 минут).

Tier III для типового коммерческого ЦОД — оптимальный баланс надёжности и стоимости.

§ Серверная стойка

Открытая стойка с серверами и кабельным управлением

Базовая единица: 42–48U, до 30–60 серверов. Нагрузки: типовая корпоративная 4–7 кВт/стойку, high-density 10–15 кВт, AI/ML на GPU 20–50 кВт, экстремальная до 100 кВт. Tier III даёт каждой стойке две независимые подачи питания (A/B feed).

§ Топология N+1 питания

Резервирование питания N+1

N+1 для всех критических систем: N+1 UPS, 2N PDU, 2N линии от трансформаторных подстанций, N+1 дизель-генераторы, АВР с переключением за 30 мс. Tier IV требует 2N+1.

§ UPS

Две параллельные UPS-системы

Время автономии 10–15 минут (до запуска дизелей). Мощность модулей 100–1000 кВА. Эффективность 95–97%. Современные литий-ионные UPS — выше плотность, 10+ лет службы, +30–50% к цене.

§ Охлаждение

Промышленные чиллеры на крыше ЦОД

N+1 чиллеры, два независимых трубопровода хладагента, двойные коллекторы, резервные насосы. Комбинация: чиллерное охлаждение + фрикулинг + адиабатика. Для российского климата фрикулинг 6–9 месяцев в году.

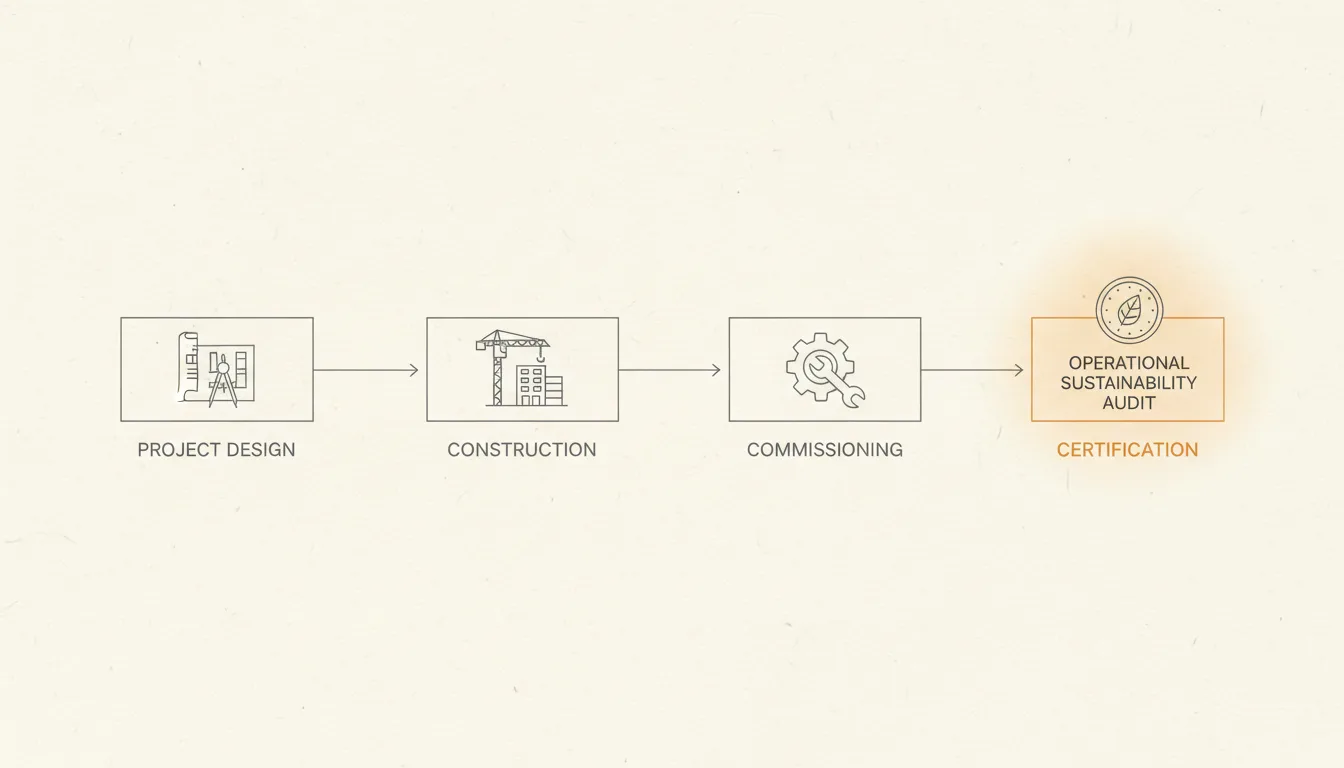

§ Путь сертификации

Процесс сертификации Tier III

Три сертификата Uptime Institute: 1) Tier Certification of Design Documents (TCDD); 2) Tier Certification of Constructed Facility (TCCF); 3) Tier Certification of Operational Sustainability (TCOS). С 2022 в РФ Uptime ограничил работу — многие операторы переходят на самостоятельное соответствие.

§ Дизель-генераторы

Дизельный резервный генератор в звукоизоляции

N+1 дизелей, запас топлива на 72 часа полной нагрузки, автозапуск за 5–10 секунд, регулярные тесты — еженедельные без нагрузки и ежемесячные полные. Размер 500 кВт — 3 МВт для крупных ЦОД.

§ Уровни доступности

Бар-чарт доступности Tier I-IV
TierДоступностьПростой в годРезервирование
I99,671%28,8 часаNone
II99,741%22,7 часаN+1 components
III99,982%1,6 часаConcurrent maintainability
IV99,995%26,3 минутыFault tolerance, 2N+1

Разница Tier II и III — 21 час в год. Для финансового сервиса — десятки миллионов рублей потерь.

§ NOC

Центр мониторинга ЦОД с мониторами на стенах

Network Operations Center — круглосуточный мониторинг: контроль систем, прогнозная диагностика, реакция на инциденты в SLA, координация обслуживаний, отчётность. Tier III требует двух операторов 24/7.

§ Три принципа Tier III

Три пересекающихся принципа Tier III
  1. Concurrent maintainability — обслуживание без остановки IT.
  2. Multiple independent distribution paths — несколько независимых распределительных путей.
  3. Dual-powered IT equipment — серверы получают питание с двух источников.

§ Холодные и горячие коридоры

Закрытый холодный коридор серверного зала

Разделение воздушных потоков с контейнментом — повышает разность температур, эффективность охлаждения, снижает PUE.

§ Пожаротушение

Системы газового пожаротушения

Газовые системы (Inergen, Novec 1230), аэрозольные для отдельных шкафов, раннее обнаружение через высокочувствительные детекторы. Вода/пена исключены — уничтожат оборудование.

§ Кабельная инфраструктура

Структурированное кабельное оборудование в коридорах

Резервированные пути для каждой стойки, сертифицированные кабели Cat 6A/Cat 8 + OM4/OS2 оптоволокно, система cable management, маркировка для эксплуатации.

§ Готовый Tier III ЦОД

Готовый ЦОД Tier III с длинными рядами стоек

Сертифицированный ЦОД обслуживает любой компонент без остановки и обеспечивает 99,982% годовой доступности. Премиальный класс — на 30–50% дороже Tier II, окупается снижением рисков простоев для критических нагрузок.

  1. Uptime Institute Tier Standard: TopologyUptime Institute · 2023
  2. Uptime Institute Tier Standard: Operational SustainabilityUptime Institute · 2023
  3. TIA-942-C «Telecommunications Infrastructure Standard for Data Centers»TIA · 2024
  4. ГОСТ Р 58811-2020 «ЦОД. Инженерная инфраструктура. Стадии создания»Росстандарт · 2020
  5. СП 541.1325800.2024 «Здания и сооружения ЦОД»Минстрой России · 2024
215 читателей сочли материал полезным

Комментарии модерируются редакцией. После публикации они появляются под статьёй и в Schema.org-разметке материала.

  1. В России актуальна Tier III Design Certification, Construction и Operational становятся реже — из-за работы Uptime Institute с РФ-клиентами в 2022-2025.

  2. Tier III — минимум для критических корпоративных нагрузок. Mobile банкинг, биллинг — только Tier III или выше.

  3. При AI-нагрузках 20+ кВт/стойку начинают всплывать ограничения базового Tier III, спроектированного под 5–7 кВт/стойку.
