Инженерные изыскания перед строительством завода: 4 типа, реальные сроки и где экономия стоит миллионов

Изыскания — самая дешёвая часть промышленного проекта и одновременно самый дорогой источник перерасходов, если их сделать формально. Геология, гидрогеология, экология и геодезия определяют, какой фундамент проектировщик заложит в чертёж, какие дренажи нужны под цехом и можно ли вообще строить именно здесь. Разбираем четыре блока, реалистичные сроки, диапазоны цен и пять типичных ошибок, после которых на стройке начинаются «неучтённые работы».

Промышленный проект начинается не с генплана и не с разрешения на строительство, а с отчёта изыскателей. Заказчики, у которых уже была одна-две стройки за плечами, на этой стадии не торгуются: они знают, что три-пять миллионов на «нормальные» изыскания экономят десятки миллионов на «неучтённых работах» дальше. Заказчики без опыта чаще всего совершают одну и ту же ошибку — соглашаются на самое дешёвое предложение, получают тонкий отчёт и через год пересчитывают фундамент.

§ Четыре блока изысканий — что и зачем

Четыре параллельных столбца — геология, гидрогеология, экология, геодезия — на схеме блоков инженерных изысканий

Перечень инженерных изысканий для строительства закреплён в Градостроительном кодексе (статья 47) и в СП 47.13330.2016. Для типового промышленного объекта это четыре обязательных блока:

  1. Инженерно-геологические изыскания — что у вас под землёй: слои грунта, их прочностные характеристики, уровень грунтовых вод, специфические грунты (просадочные, набухающие, мерзлые), сейсмика, склоновая устойчивость.
  2. Инженерно-гидрогеологические изыскания — режим грунтовых вод во времени, их химизм и агрессивность, водоотдача, прогноз подтопления при стройке.
  3. Инженерно-экологические изыскания — состояние окружающей среды до начала проекта: фоновое загрязнение почв, воздуха, воды; биоразнообразие; археология; радиация.
  4. Инженерно-геодезические изыскания — точная топографическая основа и геометрия участка в государственной системе координат: рельеф, существующие коммуникации, объекты, границы.

Для отдельных объектов добавляются инженерно-геотехнические (для сложных оснований), инженерно-гидрометеорологические (для водных объектов и аэродромных площадок) и инженерные изыскания для последующего экологического мониторинга. Но для подавляющего большинства промышленных объектов работают эти четыре кита.

§ Геология: почему «как у соседей» — миф

Малая буровая установка отбирает керн на промышленной площадке, рядом — образцы грунта на канвасе

Инженерно-геологические изыскания — самый объёмный и дорогой блок. На промышленной площадке обычная картина — 6–24 скважины глубиной 8–25 метров (для тяжёлых производств — до 40 метров), отбор проб ненарушенной структуры, лабораторные испытания на физико-механические характеристики, статическое или динамическое зондирование.

Заказчики часто слышат от продавца участка фразу «здесь у всех соседей геология одна и та же, можно по ним». Это в принципе не работает. Геологические колонки могут радикально меняться на расстоянии 50–80 метров: древние русла рек, тектонические разломы, локальные линзы насыпных или органических грунтов, неравномерные уровни уровни кровли коренных пород. Любая «экономия» здесь — это попытка проектировать на догадках вместо данных.

Что должно быть в отчёте по геологии:

  • Геологический разрез участка с инженерно-геологическими элементами и их характеристиками;
  • Карта инженерно-геологического районирования площадки;
  • Расчётные характеристики грунтов (модуль деформации, угол внутреннего трения, сцепление) — отдельно для каждого слоя;
  • Прогноз поведения оснований под нагрузкой;
  • Рекомендации по типу фундаментов и противопучинистым мероприятиям;
  • Категория сложности инженерно-геологических условий — I (простая), II (средняя) или III (сложная).

Категория сложности — не косметика. От неё напрямую зависит количество скважин, частота лабораторных испытаний и итоговая стоимость работ. Подрядчики, которые без обоснования занижают категорию ради дешёвого договора, по сути продают вам «отчёт-пустышку», который не пройдёт экспертизу проектной документации.

§ Гидрогеология: вода ниже, чем кажется

Поперечный разрез участка: слои грунта в разных оттенках графита, тонкая волнистая линия — уровень грунтовых вод

Гидрогеология выполняется параллельно с геологией, но требует отдельного внимания. Для промышленного объекта она отвечает на три ключевых вопроса:

  1. Где сейчас уровень грунтовых вод и где он будет в самый влажный сезон. Разница между летним и весенним уровнем на участках центральной полосы России — 1,5–3 метра, а на пойменных территориях — до 5 метров. Если фундамент рассчитан под «летнюю» отметку, весной он окажется в воде.
  2. Какая фильтрационная характеристика грунтов. Это определяет, нужен ли вокруг здания пристенный дренаж и какой он мощности. Ошибка в дренаже превращается в постоянно затопленные подвалы и помещения с оборудованием.
  3. Какая агрессивность грунтовых вод к бетону и стали. Слабоагрессивная вода требует обычного бетона В25 W4. Средне- и сильноагрессивная — специальные марки, гидроизоляцию, добавки. Эта разница — от 5 до 15% к стоимости бетонных работ.

Особенно важна гидрогеология для объектов с подземными уровнями: склады глубокого хранения, технологические подвалы, насосные станции, кабельные коллекторы. Здесь любая недооценка водопритоков напрямую транслируется в перерасход.

§ Экология: почему её нельзя пропускать

Рука в перчатке отбирает пробу почвы в стеклянный пробоотборник на полевом столе с журналом и шпателем

Инженерно-экологические изыскания регулируются СП 11-102-97 и фиксируют исходное (фоновое) состояние компонентов окружающей среды. Это важно не только для прохождения экологической экспертизы — это юридическая защита заказчика.

Без отчёта по экологии вы не сможете доказать, что нашли участок уже загрязнённым (например, после предыдущего арендатора): в случае проверки ответственность ляжет на собственника. На «брауенфилдах» с историей это особенно критично — старая советская площадка может содержать локальные загрязнения нефтепродуктами, тяжёлыми металлами или специфическими отходами.

Стандартный объём для среднего промышленного объекта:

  • Отбор и анализ проб почв (10–30 точек) на тяжёлые металлы, нефтепродукты, бензапирен, pH;
  • Радиационное обследование территории по сетке;
  • Анализ снежного покрова в холодный сезон;
  • Оценка состояния атмосферного воздуха (фоновые концентрации);
  • Анализ поверхностных и подземных вод;
  • Изучение растительности и животного мира (для greenfield в природных зонах);
  • Археологическое обследование — для участков на территории с потенциальной историко-культурной ценностью.

§ Геодезия: точная геометрия как основа всего

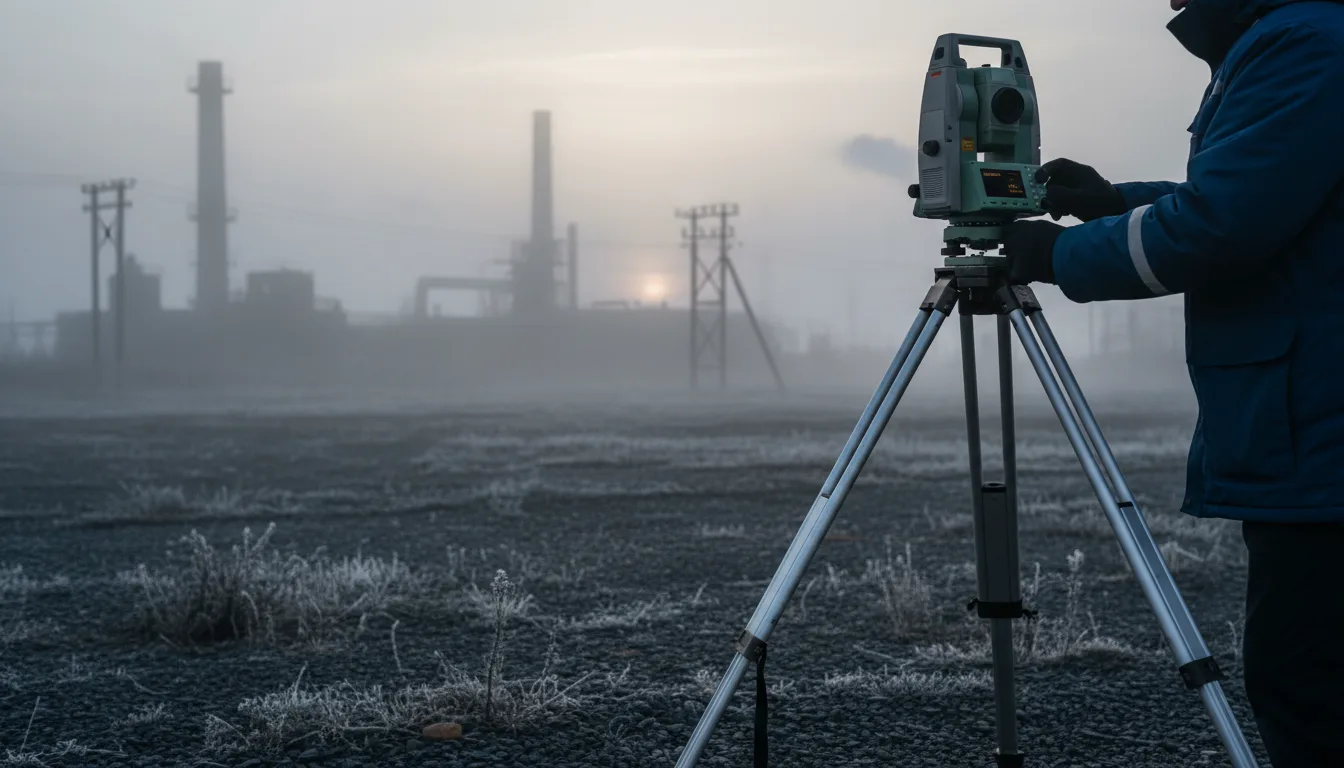

Геодезический тахеометр на штативе в утреннем тумане на промышленной площадке

Инженерно-геодезические изыскания дают проектировщику топографический план в государственной системе координат МСК-XX (по вашему региону) и Балтийской системе высот. Это база, на которую кладутся все остальные данные: геологические скважины привязываются к плану, генплан строится на рельефе, сети прокладываются по существующим коммуникациям.

Базовый объём для участка под завод:

  • Создание планово-высотного съёмочного обоснования с пунктами, привязанными к опорной сети;
  • Топографическая съёмка масштаба 1:500 (для всего участка) или 1:200 (для зоны застройки);
  • Съёмка существующих подземных коммуникаций — с обследованием колодцев, шурфованием в спорных местах, поиском трасс приборами;
  • Согласование положения коммуникаций с эксплуатирующими организациями;
  • Создание цифровой модели рельефа;
  • Передача данных в форматах CAD и обменных форматах ИСОГД.

Главная ошибка на этом этапе — экономить на подземных коммуникациях. Каждый пропущенный кабель или газопровод становится либо аварией на стройке, либо причиной переделки проекта.

§ Реалистичные сроки

Горизонтальная диаграмма-сравнение длительностей четырёх типов изысканий

Длительность работ зависит от размера участка, категории сложности и сезона. Реалистичные диапазоны для типовой промышленной площадки 3–10 га:

БлокПолевые работыКамеральная обработкаИтого
Геодезия5–15 рабочих дней7–15 дней2–4 недели
Геология10–30 дней25–45 дней1,5–3 месяца
Гидрогеологияпараллельно геологиипараллельно+10–14 дней
Экология10–20 дней20–35 дней1,5–2 месяца

Полный цикл «полевые + камеральные + экспертиза» для условий средней сложности — 2,5–4 месяца. Зимой геологические работы выполняются и стоят дороже, но они выполнимы. Экологические работы зимой — частично: летние и весенние сезонные показатели (растительность, поверхностные воды) требуют наблюдений в тёплое время года.

§ Стоимости в реалиях 2026 года

Стек прямоугольников разной высоты — структура стоимости комплексных инженерных изысканий

Для среднего промышленного объекта 3–10 га ориентировочные диапазоны бюджета:

БлокСтоимость
Геодезия350–900 тыс. руб.
Геология1,5–4 млн руб.
Гидрогеология (в составе геологии)+200–500 тыс. руб.
Экология600–1,8 млн руб.
Итого2,7–7,2 млн руб.

Для крупных промышленных кампусов (от 20 га) или сложных грунтов (просадочные, мерзлые, агрессивные) бюджет легко уходит в 10–25 млн руб. Это реальная статья инвестмодели, а не «накладные расходы».

Принципиально: цена изысканий составляет обычно 0,5–1,5% от CAPEX объекта. Но именно эти 0,5–1,5% определяют, насколько точно проектировщик закладывает остальные 99% бюджета.

§ Пять типичных ошибок экономии

Крупный план трещины в железобетонном фундаменте с ржавой обнажённой арматурой
  1. Отказ от изысканий «на свой страх и риск». Бывает, что заказчик решает «спроектировать по соседним отчётам». Без актуального отчёта проектная документация не проходит экспертизу, а возведённое без неё здание — нелегально.
  2. Занижение категории сложности. Подрядчик предлагает делать «как для I категории» при объективной II–III. Объём работ урезается, отчёт получается формальным, в проекте закладываются консервативные решения с большим запасом — на 10–20% удорожает фундамент.
  3. Пропуск гидрогеологии. На бумаге она «в составе геологии», по факту её часто делают по минимуму. Через 2–3 года объект сталкивается с подтоплениями и переделкой дренажа.
  4. Скупой шаг скважин. Нормативный шаг для промышленных объектов — 30–50 метров по сетке. Сильное разрежение «для экономии» оставляет белые пятна, в которых может оказаться что угодно.
  5. Экономия на экологии и археологии. Особенно болезненно — на исторических территориях и в природных зонах. Археологическая разведка стоит 200–700 тыс. руб., а её отсутствие на проекте с предметом охраны может остановить стройку на полгода.

§ Что должно быть в отчёте

Стопка бумажных томов инженерных отчётов с закладками на тёмном столе

Технический отчёт по инженерным изысканиям — это формализованный документ по разделам СП 47.13330.2016. Минимальное содержание:

  • Введение, цели и задачи изысканий;
  • Сведения о районе работ и природных условиях;
  • Изученность территории, использованные архивные материалы;
  • Состав и методика выполненных работ;
  • Раздел по каждому блоку (геология, гидрогеология, экология, геодезия) с данными полевых работ, результатами лабораторных исследований, графическими приложениями;
  • Расчётные характеристики грунтов;
  • Прогноз изменения природных условий;
  • Рекомендации для проектирования;
  • Графические приложения: разрезы, карты, ситуационные планы.

Хороший отчёт — это 80–250 страниц + альбом графики + лабораторные паспорта. Тонкий отчёт на 30–40 страниц для промышленного объекта — это либо детский сад, либо подделка.

§ Категории сложности — что это значит для бюджета

Схема концентрических блоков, показывающая три категории сложности инженерно-геологических условий

СП 47.13330 классифицирует инженерно-геологические условия на три категории:

  • I (простая) — однородные грунты, отсутствие специфических грунтов и опасных процессов, грунтовые воды глубже основания, ровный рельеф. Большая часть незаливных территорий центральной полосы.
  • II (средняя) — неоднородные слои, локальные специфические грунты, грунтовые воды близко к основанию, умеренный рельеф. Большая часть пойменных и переходных территорий.
  • III (сложная) — просадочные, набухающие, заторфованные, мерзлые грунты; сейсмика выше 7 баллов; активные склоновые процессы; высокая агрессивность среды; неравномерный рельеф. Сложные регионы — север, Дальний Восток, горные районы.

Стоимость работ растёт от категории к категории нелинейно: между I и II разница 30–50%, между II и III — ещё 60–100%. Поэтому установление категории должно быть аргументировано в техническом задании, а не в коммерческом предложении подрядчика.

§ Как выбирать подрядчика

Дерево решения по выбору подрядчика на инженерные изыскания с тремя вариантами

Признаки компетентного исполнителя:

  • Членство в СРО изыскателей — обязательное по закону;
  • Собственная аттестованная лаборатория или партнёрство с такой по официальному договору;
  • Опыт по сопоставимым объектам: для промышленного завода — портфолио из промышленных кейсов, а не из коттеджных или офисных площадок;
  • Полный парк техники: буровые установки, статическое зондирование, тахеометры RTK, лабораторное оборудование;
  • Готовность подписать договор по типовой методике СП 47.13330 без ужимок и сокращений;
  • Готовность отстаивать отчёт на экспертизе проектной документации;
  • Чёткое ТЗ от подрядчика к самому себе — толковое коммерческое предложение содержит конкретные количественные параметры (количество скважин, глубина, шаг, объём лабораторных испытаний).

Самый дешёвый подрядчик на изыскания — самый дорогой подрядчик на стройке. Это правило, проверенное сотнями кейсов. Заказчик, который экономит 30% на изысканиях, обычно перерасходует 5–15% на основном бюджете, и почти всегда — на самом критичном этапе, когда менять решения уже дорого.

Михаил Орлов, выпускающий редактор ГХ·Строй, инженер-строитель

§ Связь с проектированием

Свежезалитый промышленный фундамент с арматурной сеткой и опалубкой при тёплом вечернем свете

Качественный отчёт по изысканиям становится основой технического задания на проектирование. На него опираются:

  • Конструктор — при выборе типа фундамента, расчёте осадок, определении необходимости свайного основания;
  • Инженер по сетям — при проектировании наружных коммуникаций и точек ввода;
  • Архитектор — при привязке здания к рельефу и существующим объектам;
  • Сметчик — при формировании корректной сметы с учётом реальных грунтов;
  • Проектировщик дорог и площадок — при выборе типа покрытия и подстилающего слоя.
Инфографика связи: блок «изыскания» через тонкую стрелку переходит в блок «проектирование»

Отсутствие надёжных данных не означает, что проектировщик «как-то решит». Это означает, что он либо заложит максимальный запас «на всякий случай» (удорожание), либо примет рискованное решение «по аналогии» (риск аварии). Оба сценария обходятся дороже самих изысканий.

§ Когда заказывать изыскания

Аэрофотосъёмка размеченной промышленной площадки с межевыми знаками и подъездной дорогой

Изыскания нужно успеть до выдачи задания на проектирование. Оптимальная последовательность:

  1. Закрепление прав на участок и ВРИ под промышленное использование;
  2. Получение ГПЗУ и технических условий;
  3. Инженерные изыскания (геодезия + геология + гидрогеология + экология);
  4. Подготовка задания на проектирование;
  5. Стадия «Проектная документация» (П);
  6. Государственная или негосударственная экспертиза;
  7. Стадия «Рабочая документация» (Р);
  8. Получение разрешения на строительство;
  9. СМР.

Срок действия отчёта по СП 47.13330 — до 5 лет для нормальных условий, но если за это время изменился состав или уровень грунтовых вод, выполнялись соседние стройки, происходили природные явления — отчёт обновляется.

  1. СП 47.13330.2016 «Инженерные изыскания для строительства. Основные положения»Минстрой России · 2017
  2. СП 22.13330.2016 «Основания зданий и сооружений»Минстрой России · 2017
  3. СП 11-105-97 «Инженерно-геологические изыскания для строительства»Госстрой России · 1997
  4. СП 11-102-97 «Инженерно-экологические изыскания для строительства»Госстрой России · 1997
  5. СП 11-104-97 «Инженерно-геодезические изыскания для строительства»Госстрой России · 1997
  6. Постановление Правительства РФ № 87 «О составе разделов проектной документации»Правительство РФ · 2008-02-16
  7. Градостроительный кодекс РФ, ст. 47 «Инженерные изыскания для подготовки проектной документации»Официальный портал правовой информации · 2024
178 читателей сочли материал полезным

Комментарии модерируются редакцией. После публикации они появляются под статьёй и в Schema.org-разметке материала.

  1. Лучшее, что прочитал по теме за последние пару лет. Свежий пример: участок в Калужской области, по «соседям» геология казалась простой. Сэкономили на гидрогеологии — после третьего весеннего паводка переделывали дренаж за 47 миллионов. Изыскания стоили бы 2,8.

  2. Спасибо за тезис «изыскания не делают для коробочки». У нас регулярные споры с заказчиками, которые хотят «формальные изыскания подешевле», а потом удивляются, что проектировщик закладывает 'консервативные' решения. Без хорошего отчёта проект становится дороже автоматически.

  3. Про категории сложности — золото. Заказчики часто требуют делать «как для II категории», когда участок реально III: суглинки, грунтовые воды близко, агрессивная среда. Это либо невыполненное обследование, либо подделка отчёта — оба варианта потом всплывают.
